厂房火灾造成两名消防员亡,业主、设计、施工、审图、验收专家等人员纷纷被追责!

作者: 消防改造安装 时间:2024-04-23 12:32:08 来源://www.furanoplace.com/
摘要:厂房火灾造成两名消防员亡,业主、设计、施工、审图、验收专家等人员纷纷被追责!赣州经开区江西中南环保设备有限公司“8·5”一般火灾事故调查报告2023年8月5日18时36分许,赣州经济技术开发区江西中南环保设备有限公司发生火灾,过火面积约700平方米,在灭火战斗过程中厂房东北侧围护墙体倒塌,造成2名消防救援人员死亡,...

厂房火灾造成两名消防员亡,业主、设计、施工、审图、验收专家等人员纷纷被追责!


赣州经开区江西中南环保设备有限公司“8·5”一般火灾事故调查报告

2023年8月5日18时36分许,赣州经济技术开发区江西中南环保设备有限公司发生火灾,过火面积约700平方米,在灭火战斗过程中厂房东北侧围护墙体倒塌,造成2名消防救援人员死亡,15名消防救援人员受伤,直接经济损失670余万元。
经调查认定,赣州经济技术开发区江西中南环保设备有限公司“8·5”一般火灾事故是一起相关企业严重违法违规、主体责任不落实,地方政府及其有关部门和单位履职不到位而导致的生产安全责任事故。
一、事故基本情况

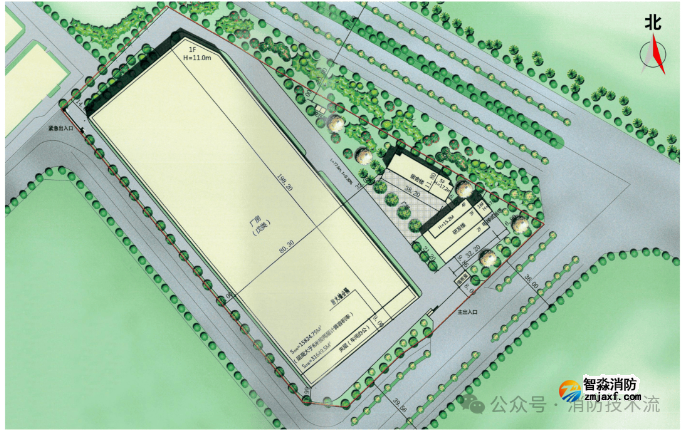

(一)起火厂房情况。起火厂房位于赣州经济技术开发区坪峰岭路25号,产权单位为江西住友富士电梯有限公司(以下简称住友电梯公司)。该厂房为三跨门式钢架轻型房屋钢结构,单层(局部2层),长198.2米、宽80.3米、高11米(中间跨局部于事故发生前改造升至13.5米)。
1.厂房建设情况。起火厂房于2018年5月开工建设,建设项目名称为“江西住友富士电梯有限公司年产4500台电梯生产项目——厂房”。建设单位为住友电梯公司,设计单位为江西省协建工程设计院有限公司,设计为戊类厂房,设计耐火等级为二级,图审单位为赣州新筑建设工程施工图设计审查有限公司,施工单位为赣州东鑫建筑工程有限公司,监理单位为赣州正东工程建设监理咨询有限公司。
该厂房建设项目于2017年11月取得建设用地规划许可,2018年5月取得建设工程规划许可证,2018年10月取得建筑工程施工许可证,2018年11月办理消防设计备案,2019年8月项目竣工,建成面积约1.6万平方米,2020年6月办结竣工验收备案。


2.厂房租赁情况。厂房竣工后,住有电梯公司未将厂房用于其年产4500台电梯生产项目使用,而是先后将1#、2#车间出租给江西中南环保设备有限公司(以下简称中南环保公司),将3#车间出租给赣州赛可韦尔科技有限公司(该公司将3#车间部分区域免费提供给合作方江西力信达高新装备有限公司使用)。


3.厂房加高改造情况。中南环保公司根据生产需求,向住友电梯公司提出厂房加高要求。2023年3月15日,住友电梯公司以申请函的形式向赣州市自然资源局赣州经济技术开发区分局申请厂房加高改造规划许可变更。2023年3月17日,赣州市自然资源局赣州经济技术开发区分局复函同意住友电梯公司将第2跨厂房高度由11米调整为13.5米。2023年4月28日,住友电梯公司与江西昌鼎建设工程有限公司(以下简称昌鼎工程公司)签订住友电梯公司厂房加高改造工程施工合同,工程内容为G—D/1—22轴区域(2#车间)钢结构加高2.5米。2023年7月,昌鼎工程公司法定代表人胡某某将加高改造工程交由其表哥龙某某负责,之后龙某某找到熊某某召集人员进行改造施工。

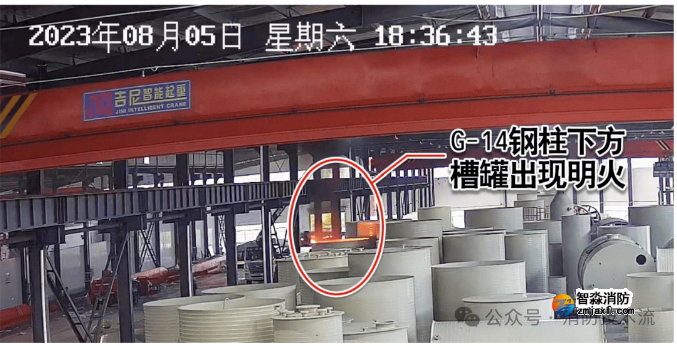

(二)火灾发生经过。2023年8月5日下午15时许,根据“厂房改造工程”施工安排,施工组长熊某某带领章某、李某某等10名施工人员,分4组在2#车间不同位置作业。其中章某、李某某在厂内G轴位置进行气割并安装桥式起重机轨道作业。16时46分至16时53分许,章某在G-14钢柱上用气割枪切割螺丝、角铁,并调整栓孔大小。18时36分许,正在车间内查看施工情况的熊某某发现位于厂房东北向西南方向数第2列(G轴)、西北向东南方向数第14根(G-14)钢柱北侧下方的PPR槽料罐内(罐高约4米)着火。



(三)火灾应急处置及评估情况。
1.火灾初起扑救情况。18时36分许,熊某某发现火情后立即大声呼救。现场施工人员试图灭火,先使用曲臂车升降台载人用灭火器灭火,但由于槽料罐较深,灭火器无法喷射至火焰根部,灭火无效且火势逐渐增大。18时39分许,中南环保公司员工操作桥式起重机试图将起火部位周边的PPR槽料罐转移,但由于火势较大,未能成功。18时41分许,中南环保公司员工连接车间内轻便消防水龙,交由曲臂车升降台上灭火人员进行出水灭火,但由于轻便消防水龙出水量不足,灭火仍然无效。18时42分,中南环保公司员工使用手机拨打119电话报警。18时49分许,由于现场灭火无效,火势失控,现场人员陆续撤离。
2.消防灭火救援情况。18时42分,赣州市消防救援支队(以下简称支队)指挥中心接到报警,先后调派4个大队、5个消防站、4个政府专职消防队、23辆消防车、95名消防救援人员赶赴现场处置,支队全勤指挥部遂行出动。
18时49分,赣州经济技术开发区消防救援大队(以下简称大队)率金潭大道消防救援站5车20人到场,立即组织疏散人员,并在厂房1号门、3号门处各设2支水枪控火。
18时52分,大队所属4个政府专职消防队4车20人相继到场,在1号门增设1支水枪控火。
19时2分,火势进一步蔓延扩大。支队迎宾大道特勤站增援力量5车22人到场,在3号门处增设1门移动水炮、1支水枪控火,并利用高喷车从高位压制火势。
19时12分,厂房东北侧外墙瞬间整体向外倒塌(倒塌长度约175米),现场安全员立即发出紧急撤离指令,但由于倒塌毫无先兆,17名指战员避险不及,被倒塌墙体砸伤或埋压。大队迅速组建3个搜救小组开展救援,陆续抵达的红旗大道消防救援站、特勤站5车20人立即加入搜救行动。截至19时28分,16名受伤人员被救出并送医救治(其中1名经抢救无效死亡)。
19时30分,仍有1名政府专职消防员被埋压,支队全勤指挥部到场并重新组建两个搜救小组,在水枪掩护下全力进行搜救。
19时40分,蓉江新区狮形岭消防救援站2车6人到场,在厂房东侧角落利用高喷车进行高位控火。
19时43分,埋压的1名政府专职消防员被救出,立即送医救治(经抢救无效死亡)。
19时45分,现场指挥部决定在厂房东北侧设置2门移动炮进行远程打击,西北侧利用1台灭火机器人内攻灭火,西南侧利用2辆高喷车对厂房顶棚进行全覆盖冷却。

事故原因分析


(一)火灾原因认定。根据现场勘验、现场试验、火灾现场提取的证物检测检验结果并结合证人证言、视频分析等,排除了自燃、遗留火种、电气故障、生产过程引发火灾的因素。


综合认定火灾原因为:中南环保公司租赁的2#车间(厂房G—D轴)钢结构加高改造过程中,气割作业人员在起火点上方区域无证违法热力切割作业,喷溅掉落的高温金属熔渣引燃作业面下方紧邻的1#车间(厂房G—K轴)摆放的PPR槽料罐等可燃物引发火灾。



现场勘验及实验



(二)墙体倒塌原因分析。通过对倒塌墙体现场勘验、检测鉴定及专家论证,综合认定造成厂房外围护墙整体倒塌的因素主要有内因和诱因两个方面。


1.厂房外围护墙的工程质量存在先天缺陷,存在严重安全隐患。


主要表现在:一是外围护墙体构造柱、圈梁、女儿墙均未与主体钢架进行有效连接;二是外围护墙高厚比、构造柱典型柱距不符合规范要求;三是外围护墙基础梁混凝土抗压强度、构造柱和窗过梁的钢筋搭接锚固不符合规范要求。从而导致外围护墙自身平面外稳定承载能力远低于所受重力荷载,无法保持稳定,是造成墙体整体倾覆倒塌的内在因素。


2.厂房主体钢结构无防火保护措施,未能延缓钢结构升温过程。经检测鉴定,厂房主体钢结构表面无防火保护涂层,不符合设计要求,导致火灾状态下,钢架迅速受热膨胀对外围护墙产生作用力,加上外围护墙内外侧不均匀受热产生的弯曲变形导致的墙体向外倾斜、钢结构的超设计条件使用及技术改造等,是造成墙体整体倾覆倒塌的重要诱发因素。



厂房东北侧护墙整体倒塌



(三)造成消防救援人员伤亡的原因。


1.建筑结构存在重大安全隐患。倒塌墙体存在稳定性不足的隐患,砌体外围护墙结构由于设计、施工不严格执行国家相关规范而存在严重的结构安全隐患。同时,倒塌墙体在标高3.3米、9.8米处各设一道钢筋混凝土圈梁,倒塌时巨大的重力势能产生强大的破坏力,对消防救援人员及车辆造成严重损害。


2.整体倾覆倒塌时间短、危害大。砖混结构的厂房砌体外围护墙在火灾情况下发生倒塌的时间不到正常耐火设计要求的三分之一,事先难以预测。厂房东北侧K-14钢柱附近的砌体外围护墙突然向外倾覆,在3秒钟内带动相邻各跨175米墙体瞬间发生整体倾覆倒塌,倒塌速度极快,消防救援人员来不及避险。

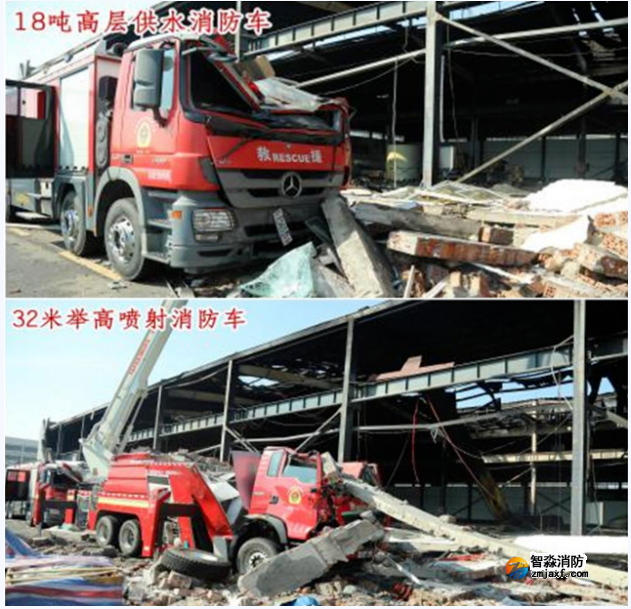

消防车受损严重

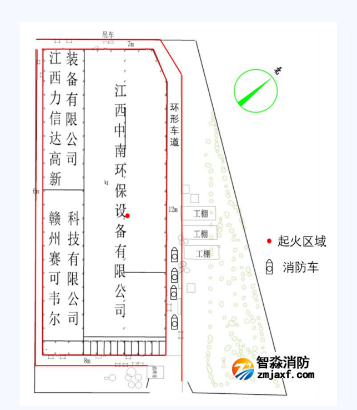

3.消防灭火战斗作业面受限。起火厂房四面环形车道仅东北侧车道便于消防车辆作业展开,车道宽约12m,距离起火区域最近,且此作业面设有五个进出门洞便于快捷内攻。其他方向车道宽度较窄,到起火区域的距离数倍增加,且有三个未起火单位实体阻隔。所有车道上均停有多辆汽车,灭火作业的东北侧车道上还有聚丙烯、钢架、成品塑料桶等物品占道堆放,致使消防救援车辆战斗展开受限,车辆停放位置距离厂房外围护墙较近,无法预留足够的安全距离。



消防灭火作业示意图



事故有关企业暴露的主要问题




1.江西中南环保设备有限公司。


作为着火厂房承租单位及住友电梯公司控股股东,一是安全意识淡薄,在戊类厂房从事PPR槽料罐生产,未针对生产工艺所需消防安全条件组织重新审定和消防设施升级改造;二是安全生产主体责任不落实,未落实安全教育培训和隐患排查制度,未制定应急预案并开展演练,现场安全管理混乱,在厂房加高改造施工期间,未做好生产现场防火分隔,未清理作业现场可燃物的情况下,仍然组织生产并任由施工单位违规开展动火作业;三是违规组织生产,在新生产厂区未取得工业产品生产许可证情况下违规生产。


2.江西住友富士电梯有限公司。


作为着火厂房建设(产权)单位,一是未认真履行建设单位工程质量首要责任,将工程监理任务委托与施工单位有股权关系的正东监理公司,导致现场施工监理工作流于形式,对设计、施工和监理单位安排不具备相关资格人员参加现场管理、参加竣工验收失察失管,导致厂房建设工程质量存在严重隐患;二是随意改变厂房用途,将戊类厂房出租给丙类生产工艺的单位从事生产作业,且未与3个承租单位签订安全管理协议,未对安全生产、消防工作统一协调、管理,未定期进行安全检查、督促整改隐患,尤其是在明知厂房外围墙体存在开裂的情况下,未予处置,放任风险隐患长期存在;三是违规组织厂房加高改造工程,在未取得正式规划变更许可,未办理建筑工程施工许可证的情况下,组织施工单位开工建设且在施工过程中未对昌鼎工程公司施工作业、中南环保公司生产作业实施统一协调管理,对施工单位安排不具备相应资格人员进场动火作业失察。最终导致火灾发生和墙体坍塌。


3.江西昌鼎建设工程有限公司。


作为住友电梯公司厂房加高改造项目施工单位,安全生产主体责任不落实,未设立安全生产管理机构,未建立健全全员安全生产责任制和安全生产规章制度,未组织开展安全生产教育培训和考核,安全管理严重缺失;厂房加高改造项目未编制施工组织设计,未安排专职安全管理人员,未建立消防安全责任制度,未制定应急预案,未组织进行有针对性的消防演练;违规安排未取得建造师资格证书的龙某胜担任项目负责人,聘用未取得特种作业操作资格证书的章某、李某平等6名人员开展电气焊动火作业,未对作业现场的可燃物进行清理,导致火灾事故发生。


4.赣州东鑫建筑工程有限公司。


作为住友电梯公司厂房项目建设项目施工单位,允许他人挂靠公司资质承接项目;未按设计图纸和相关技术标准进行施工,导致建筑工程存在严重的质量安全隐患;未安排具有建造师资格的人员担任项目负责人和参加厂房竣工验收。


5.赣州正东工程建设监理咨询有限公司。


作为住友电梯公司厂房建设项目监理单位,项目监理流于形式,未按照监理合同履行义务,委派一名不具备监理执业资格人员负责现场监理;对施工单位委派无执业资质的实际施工负责人、施工员负责项目建设,施工过程未按图施工等失察失管;违规安排不符合要求的人员参加厂房竣工验收。


6.江西省协建工程设计院有限公司。


作为住友电梯公司厂房建设项目设计单位,一是设计文件不符合规范要求,出具的住友厂房施工图设计文件把关不严,未在设计文件中明确围护墙与钢结构连接方式,且未能在施工前向施工单位和监理单位说明设计意图、解释设计文件,导致在源头上降低了建设工程质量;二是公司电子签章管理混乱,出具的厂房施工图设计文件上的人员签名均未经本人同意擅自使用印章,且安排不符合要求的人员参加厂房竣工验收,竣工验收备案表等管理文件顶替签名。


7.赣州新筑建设工程施工图设计审查有限公司。作为住友电梯厂房建设项目设计图审机构,施工图审查不严,未能发现施工图设计不符合相关标准规范要求的问题,并出具了合格意见书。


已被司法机关采取强制措施人员





1.凌某锋,男,住友电梯公司法定代表人,安全生产主体责任不落实,对事故发生负有直接责任。因涉嫌重大责任事故罪,于2023年8月6日被刑事拘留。


2.黄某钟,男,中南环保公司法定代表人,安全生产主体责任不落实,对事故发生负有直接责任。因涉嫌重大责任事故罪,于2023年8月6日被刑事拘留。


3.胡某启,男,昌鼎工程公司法人代表,安全生产主体责任不落实,对事故发生负有直接责任。因涉嫌重大责任事故罪,于2023年8月6日被刑事拘留。


4.章某,男,昌鼎工程公司聘用的施工人员,事故发生前实施气割作业,对事故发生负有直接责任。因涉嫌重大责任事故罪,于2023年8月6日被刑事拘留。


5.李某平,男,昌鼎工程公司聘用的施工人员,事故发生前实施气割作业,对事故发生负有直接责任。因涉嫌重大责任事故罪,于2023年8月6日被刑事拘留。


建议移送司法机关处理人员





1.刘某明,男,江西省协建工程设计院有限公司赣州分公司实际负责人、住友电梯公司厂房建设项目设计实际负责人。出具的住友电梯公司厂房项目施工图设计不符合相关标准规范要求,违反了《中华人民共和国建筑法》第三十七条、第五十二条、第五十六条,《建设工程质量管理条例》第三条,对墙体倒塌造成严重后果负主要责任。其行为涉嫌犯罪,建议移交司法机关立案侦查。

2.徐某军,男,江西省协建工程设计院有限公司法定代表人。出具的住友电梯公司厂房项目施工图设计不符合相关标准规范要求,违反了《中华人民共和国建筑法》第三十七条、第五十二条、第五十六条,《建设工程质量管理条例》第三条,对墙体倒塌造成严重后果负重要责任。其行为涉嫌犯罪,建议移交司法机关立案侦查。

3.李某生,男,住友电梯公司厂房建设施工实际负责人。借用资质承揽工程项目,且存在严重的质量问题,对墙体倒塌造成严重后果负主要责任。其行为涉嫌犯罪,建议移交司法机关立案侦查。

4.龙某胜,男,昌鼎工程公司员工,住友电梯公司厂房加高改造项目施工现场负责人。未取得建造师执业资格证书,安排未取得安全员证书人员担任现场安全生产管理工作,聘用未取得特种作业操作资格证书建筑焊工证人员从事电氧焊作业,未能辨识出电氧焊动火作业现场风险和隐患,对火灾发生负主要责任。其行为涉嫌犯罪,建议移交司法机关立案侦查。


建议给予行政处罚的单位和个人

1.江西中南环保设备有限公司。未落实安全生产主体责任、日常安全管理混乱、安全意识淡薄,违反《中华人民共和国安全生产法》第四条、第四十一条第二款、第四十三条、第八十一条。建议由应急管理部门依据《中华人民共和国安全生产法》第一百一十四条予以行政处罚。

2.江西住友富士电梯有限公司。厂房加高改造施工前未按规定向自然资源部门办理建设工程规划许可证,违反《中华人民共和国城乡规划法》第四十条第一款;未按规定向建设主管部门办理建筑工程施工许可证,违反《中华人民共和国建筑法》第七条第一款;未落实安全生产主体责任、未依法及时消除事故隐患和违法违规动火作业,违反《中华人民共和国安全生产法》第四条、第四十一条第二款、第四十三条、第四十九条③和《中华人民共和国消防法》第二十一条第一款。建议由应急管理部门依据《中华人民共和国安全生产法》第一百一十四条予以行政处罚。

3.江西昌鼎建设工程有限公司。违反《中华人民共和国安全生产法》第四条。建议由应急管理部门依据《中华人民共和国安全生产法》第一百一十四条予以行政处罚。由建设行政主管部门依据《建筑施工企业安全生产许可证管理规定》《建筑业企业资质管理规定》予以行政处罚。

4.赣州东鑫建筑工程有限公司。违反《中华人民共和国安全生产法》第四条、第四十一条第二款,《中华人民共和国建筑法》第二十六条、第五十八条、第五十九条,《建设工程质量管理条例》第二十五条、第二十六条、第二十八条。建议由建设行政主管部门依法予以行政处罚。

5.赣州正东工程建设监理咨询有限公司。违反《中华人民共和国安全生产法》第四条,《中华人民共和国建筑法》第三十四条,《建设工程质量管理条例》第三十五条、第三十六条、第三十七条。建议由建设行政主管部门依法予以行政处罚。

6.江西省协建工程设计院有限公司。违反《中华人民共和国建筑法》第三十七条、第五十二条、第五十六条,《建设工程质量管理条例》第三条,《建设工程勘察设计管理条例》第五条第二款。建议由建设行政主管部门依法予以行政处罚。

7.赣州新筑建设工程施工图设计审查有限公司。违反《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》第十一条、第十三条。建议由建设行政主管部门依法予以行政处罚,并酌情考虑在调查期间主动配合调查组调查的从轻情节。

8.刘某,男,中南环保公司股东、厂长,负责生产、销售等业务。未认真履行安全生产管理职责,违反《中华人民共和国安全生产法》第二十五条,建议由应急管理部门依法予以行政处罚。

9.曾某兵,男,中南环保公司副厂长,分管行政、生产排单、物流发货。未履行安全生产管理职责,违反《中华人民共和国安全生产法》第二十五条,建议由应急管理部门依法予以行政处罚。

10.刘某高,男,中南环保公司车间主任,负责车间产品生产。未履行安全生产管理职责,违反《中华人民共和国安全生产法》第二十五条,建议由应急管理部门依法予以行政处罚。

11.林某鹰,男,江西省协建工程设计院有限公司常务副院长,负责行政、资料、后勤等工作,住友电梯公司厂房建设项目设计负责人。项目施工图设计不符合相关标准规范要求,在施工设计图上冒用执业人员电子签名,违反《中华人民共和国建筑法》第三十七条、第五十二条、第五十六条,《建设工程质量管理条例》第三条。建议由建设行政主管部门依法予以行政处罚。

12.李某,男,江西省协建工程设计院有限公司副院长,住友电梯公司厂房建设项目设计负责人。项目结构施工图设计不符合相关标准规范要求,违反《中华人民共和国建筑法》第三十七条、第五十二条、第五十六条,《建设工程质量管理条例》第三条。建议由建设行政主管部门依法予以行政处罚。

13.宋某萍,女,江西省协建工程设计院有限公司一级注册结构工程师,住友电梯公司厂房建设项目设计结构专业负责人。未发现项目结构施工图设计不符合相关标准规范要求,违反《建设工程质量管理条例》第十九条,《中华人民共和国建筑法》第三十七条、第五十二条、第五十六条。建议由建设行政主管部门依法予以行政处罚。

14.汪某,男,江西省协建工程设计院有限公司一级注册结构工程师,住友电梯公司厂房建设项目设计结构专业校对人。未发现项目结构施工图设计不符合相关标准规范要求,违反《建设工程质量管理条例》第十九条,《中华人民共和国建筑法》第三十七条、第五十二条、第五十六条。建议由建设行政主管部门依法予以行政处罚。

15.钟某武,男,中共党员,江西省协建工程设计院有限公司建筑结构高级工程师,住友电梯公司厂房建设项目设计结构专业设计人员。出具的项目结构施工图设计不符合相关标准规范要求,违反《中华人民共和国建筑法》第三十七条、第五十二条、第五十六条。建议由建设行政主管部门依法予以行政处罚。

16.朱某,男,中共党员,住友电梯公司厂房建设项目混凝土结构实际设计人。出具的项目结构施工图设计不符合相关标准规范要求,违反《中华人民共和国建筑法》第三十七条、第五十二条。建议由建设行政主管部门依法予以行政处罚。

17.吴某,男,赣州新筑建设工程施工图设计审查有限公司法定代表人、总经理,负责公司全面工作。作为住友电梯公司厂房项目设计图审单位主要负责人,疏于管理,未按规定督促指导下属履行施工图审查职责,对施工图设计不符合相关标准规范要求并出具合格意见书问题失管失察,违反《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》第十一条、第十三条。鉴于其向调查组主动承认错误,主动提供相关认错及整改材料,建议由建设行政主管部门依法予以行政处罚,并酌情考虑在调查期间主动配合调查组调查的从轻情节。

18.叶某,男,赣州新筑建设工程施工图设计审查有限公司原副总经理(已退休)。作为住友电梯公司厂房项目设计结构专业实际审查人,图审把关不严,未发现施工图设计不符合相关标准规范要求,并出具合格意见书,违反《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》第十一条、第十三条。建议由建设行政主管部门依法予以行政处罚。

19.何某红,女,赣州新筑建设工程施工图设计审查有限公司原图审专家。作为住友厂房项目设计结构专业审查人,未能发现施工图设计不符合相关标准规范要求的问题,并出具合格意见书,违反《房屋建筑和市政基础设施工程施工图设计文件审查管理办法》第十一条、第十三条。建议由建设行政主管部门依法予以行政处罚。

20.吴某明,男,赣州东鑫建筑工程有限公司法定代表人、赣州正东工程建设监理咨询有限公司实际控制人,负责公司全面工作。违反《中华人民共和国安全生产法》第二十一条,建议由应急管理部门依法予以行政处罚。

21.吴某文,男,赣州正东工程建设监理咨询有限公司法定代表人,负责公司全面工作。违反《中华人民共和国安全生产法》第二十一条,建议由应急管理部门依法予以行政处罚。

22.熊某华,男,住友电梯公司厂房加高改造项目施工现场班组长,施工人员劳务召集者。聘用不具备特种作业操作资格人员从事电气焊动火作业,未认真履行施工现场安全管理责任,导致事故发生。建议由应急管理部门依法予以行政处罚;由建设行政主管部门依据《建筑施工特种作业人员管理规定》第三十条规定注销其建筑焊工特种作业证。

23.冯某正,男,赣州市科正建设工程施工图设计审查中心副总工程师。作为住友厂房建设工程消防验收专家组成员,对住友厂房主体钢架结构表面未实施任何防火保护措施而出具合格的专家意见。建议由建设行政主管部门依法予以处理。

24.张某平,男,中共党员,江西五方建筑设计有限公司总设备师。作为住友厂房建设工程消防验收专家组成员,对住友厂房主体钢架结构表面未实施任何防火保护措施而出具合格的专家意见。建议由建设行政主管部门依法予以处理。

25.许某香,女,九三学社社员,赣州市建筑设计研究院综合部主任。作为住友厂房建设工程消防验收专家组成员,对住友厂房主体钢架结构表面未实施任何防火保护措施而出具合格的专家意见。建议由建设行政主管部门依法予以处理。



江苏苏州突尼斯vs阿联酋波胆分析安装工程公司主营:北京消防施工安装,2022世界杯小组赛程表时间设计,消防维修改造,消防设备检测,消防验收代办,消防维修保养,探测器清洗,消防检测设备,智慧消防物联网,消防设备销售安装及调试为一体的正规化消防企业。消防改造网址://www.furanoplace.com/服务热线:4006-598-119

  • 本文网址://www.furanoplace.com/gsnews/
  • 关键词:
  • 消防检查验收箱,消防监督检查装备箱
  • 突尼斯vs阿联酋波胆分析监督检查仪器箱
  • 突尼斯vs阿联酋波胆分析监督检查箱,消防监督器材箱,消防监督装备箱
  • 消防局火灾检查设备,消防局现场勘查设备箱
  • 住建部消防检查箱,住建部消防检测验收箱
  • 建筑消防设施检测箱,消防产品现场检测箱
  • 厨房灭火装置|厨房设备灭火系统
  • 无线燃气探测器|无线有毒气体探测器
  • 一键报警系统—消防物联网
  • 无线液压探测器,无线压力传感器

相关阅读

全国2022世界杯小组赛程表时间安装

联系我们
Contact
联系我们
我们很想听到您的声音

400电话:4006-598-119

联系电话:0512-52847706

公司传真:0512-52847706

手机号码:18911702770

客服QQ:1334605518

Email:1334605518@qq.com

地址:江苏省苏州市常熟市黄河路275号城市之星119室

专业提供2022世界杯小组赛程表时间施工整体解决方案

全国服务热线:18910580194

立即预约

ABOUT US

关于我们

突尼斯vs阿联酋波胆分析工程技术有限公司

       2022世界杯小组赛程表时间,是一家专业从事2022世界杯小组赛程表时间设计、消防弱电施工、消防改造、报建、消防维修维保、消防检测的消防企业;销售火灾自动报警系统各种品牌、了解详情+
突尼斯vs阿联酋波胆分析工程技术有限公司
专业的技术·全新的施工安装服务,咨询热线:18910580194
2022世界杯小组赛程表时间

2022世界杯小组赛程表时间主要业务有火灾报警系统的销售、设计、安装、消防维修及2022世界杯小组赛程表时间改造,消防施工,2022世界杯小组赛程表时间改造,消防维保,一二级消防检测设备,探测器清洗,消防检测,气体灭火系统安装,电气火灾系统施工安装,消防喷淋水系统安装,防火门系统施工安装等...

+MORE

消防改造Installation and commissioning 消防维修Inspection and maintenance

工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了
工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了

工程质监站科长的贪腐之路,工程人看完感觉熟头熟路了案例蒋庆树,男,1968年5月生,曾任绵阳市建设工程质量监督站工程师、科长等职。2022年4月,接受绵阳市纪委监委驻市委政法委纪检监察组纪律审查和北川县监委监察调查。2022年9月,蒋庆树因严重违反党的纪律并构成职务违法,被开除党籍和公职;其涉嫌受贿犯罪和巨额财产来 [详情]

服务支持Support

2022世界杯小组赛程表时间

MORE+ 工程问题/ FAQ

复合风管在防排烟系统应用的常见问题及专家意见
复合风管在防排烟系统应用的常见问题及专家意见近日,苏州工业园区规划建设委员会组织召开消防专家咨询会,针对防排烟复合风管常见问题进行质询、讨论、现场查看,并对复合风管的使用和验收提出要求和意见,供今后项目参考。防排烟复合风管常见问题:问题一:不符合《通风与空调工程施工质量验收规范》(GB50243-2016)的有...
消防控制室需要几人值班?每班几小时?
消防控制室需要几人值班?每班几小时?消防控制室是单位灭火和应急疏散的指挥中枢,也承担着对单位消防设施的集中管理职能,消防控制室值班工作意义重大。对单位消防控制室值班情况的检查,主要依据《中华人民共和国消防法》、《机关团体企业事业单位消防管理规定》(公安部61号令)、《消防控制室通用技术要求》(GB25506-...
施工动火作业需要什么证?
施工动火作业需要什么证?动火作业是企业常见的一种作业风险较大、事故多发从业人员需要经专门培训合格后持证上岗但是总有些人心存侥幸无证上岗违规进行动火作业相关案例2024年1月13日,湖北孝感应城一汽车修理铺发生火灾。经查明,汽车铺老板万某指使无证上岗的电焊工人王某违规进行电气焊作业,施工时引燃周围可燃...
建筑装饰工程消防验收会怎样查验?汇总好了请查收!
建筑装饰工程消防验收会怎样查验?汇总好了请查收!建筑内部装修工程的防火施工与验收,应按装修材料种类划分为纺织织物子分部装修工程、木质材料子分部装修工程、高分子合成材料子分部装修工程、复合材料子分部装修工程及其他材料子分部装修工程。建设工程改建工程包括装饰工程,装饰工程中,装饰材料的选用、施工工艺等直...
为什么屋顶消火栓未配消防水枪水带会被判存在隐患?
为什么屋顶消火栓未配消防水枪水带会被判存在隐患?屋顶消火栓未配消防水枪水带被判存在隐患,主要基于以下几个方面的考虑:违反消防技术标准规范:根据《建筑设计防火规范》等消防技术标准和规范,消火栓管网系统应当配备完备的消防设施和器材,其中就包括水枪和水带。水枪作为灭火作战中最基本的装备之一,其缺失会直接影...
